表B.0.10 装配式工程现浇节点质量现场检查表_附录B 建筑结构工程质量评价装配式结构工程现场检查表_北京市建筑(长城)结构优质工程质量评价标准 T_BCQMS01-2024_北京优质工程表格 第 1 页
第 1 页

文档摘录

以下为试读页文字,便于检索与引用;完整内容请下载原件。

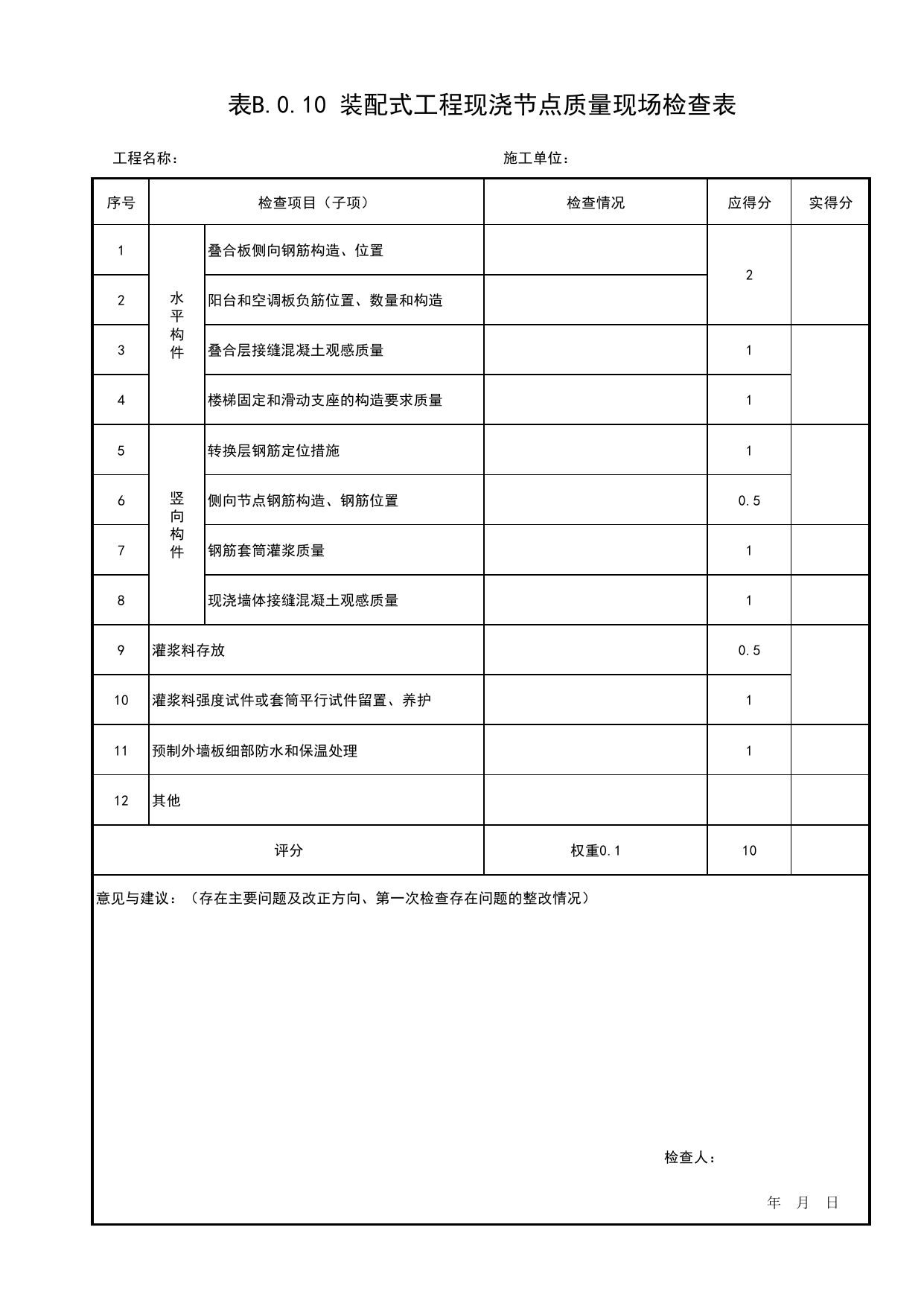

表B.0.10装配式工程现浇节点质量现场检查表工程名称:施工单位:序号检查项目(子项)检查情况应得分实得分1水平构件叠合板侧向钢筋构造、位置22阳台和空调板负筋位置、数量和构造3叠合层接缝混凝土观感质量14楼梯固定和滑动支座的构造要求质量15竖向构件转换层钢筋定位措施16侧向节点钢筋构造、钢筋位置0.57钢筋套筒灌浆质量18现浇墙体接缝混凝土观感质量19灌浆料存放0.510灌浆料强度试件或套筒平行试件留置、养护111预制外墙板细部防水和保温处理112其他评分权重0.110意见与建议:(存在主要问题及改正方向、第一次检查存在问题的整改情况)检查人:年月日
