表B.0.8 装配式工程构件验收现场检查表_附录B 建筑结构工程质量评价装配式结构工程现场检查表_北京市建筑(长城)结构优质工程质量评价标准 T_BCQMS01-2024_北京优质工程表格 第 1 页
第 1 页

文档摘录

以下为试读页文字,便于检索与引用;完整内容请下载原件。

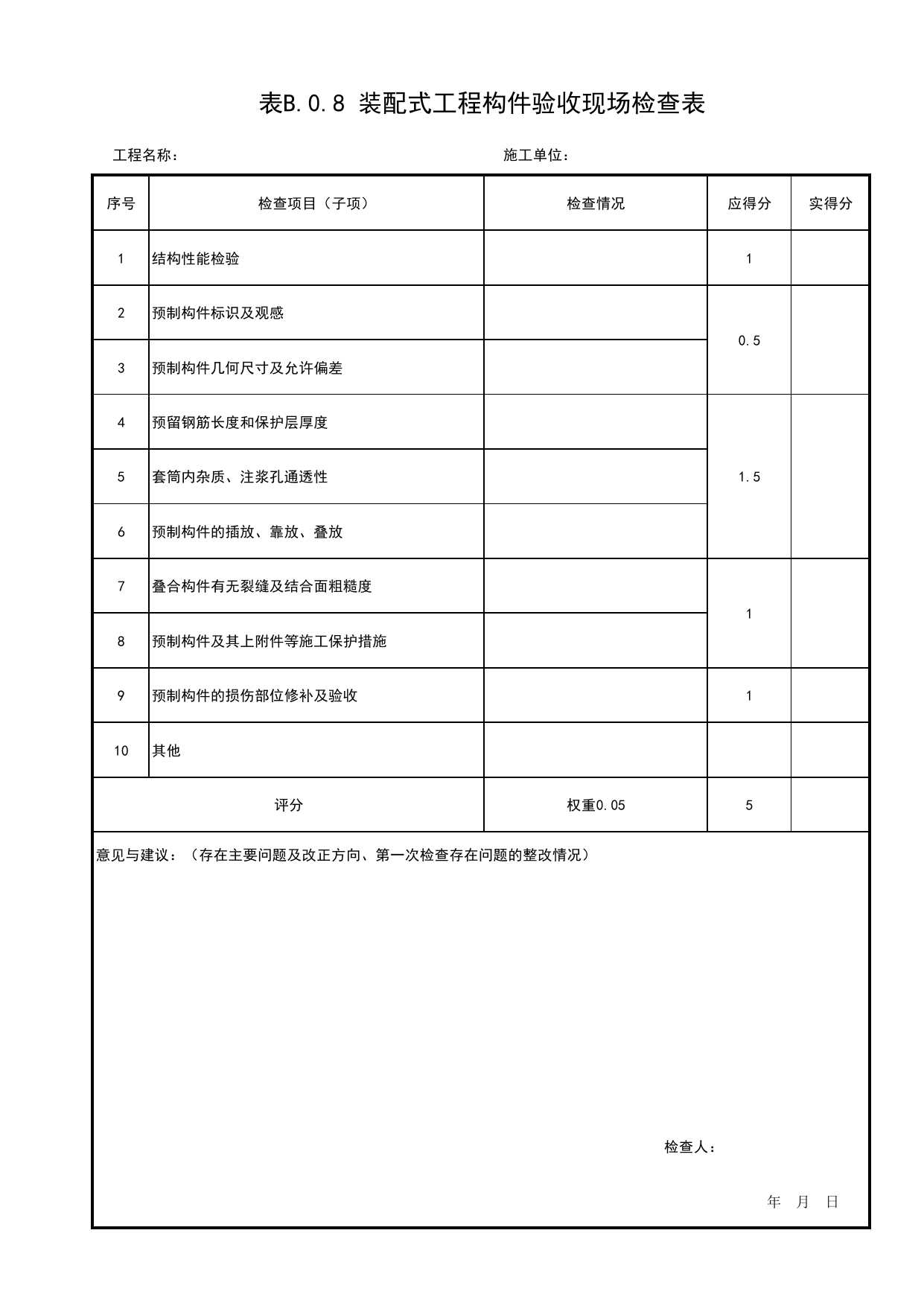

表B.0.8装配式工程构件验收现场检查表工程名称:施工单位:序号检查项目(子项)检查情况应得分实得分1结构性能检验12预制构件标识及观感0.53预制构件几何尺寸及允许偏差4预留钢筋长度和保护层厚度1.55套筒内杂质、注浆孔通透性6预制构件的插放、靠放、叠放7叠合构件有无裂缝及结合面粗糙度18预制构件及其上附件等施工保护措施9预制构件的损伤部位修补及验收110其他评分权重0.055意见与建议:(存在主要问题及改正方向、第一次检查存在问题的整改情况)检查人:年月日
