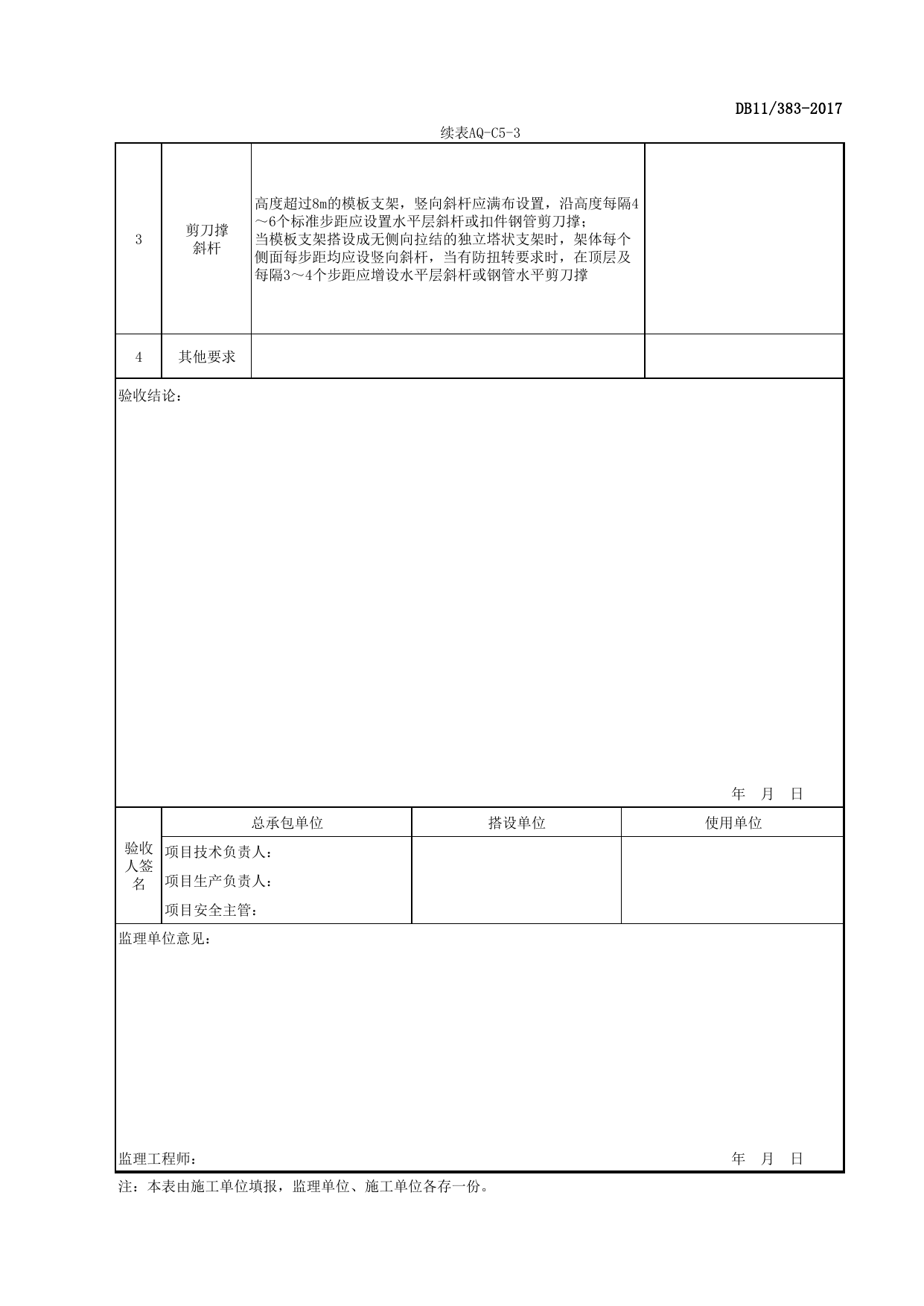

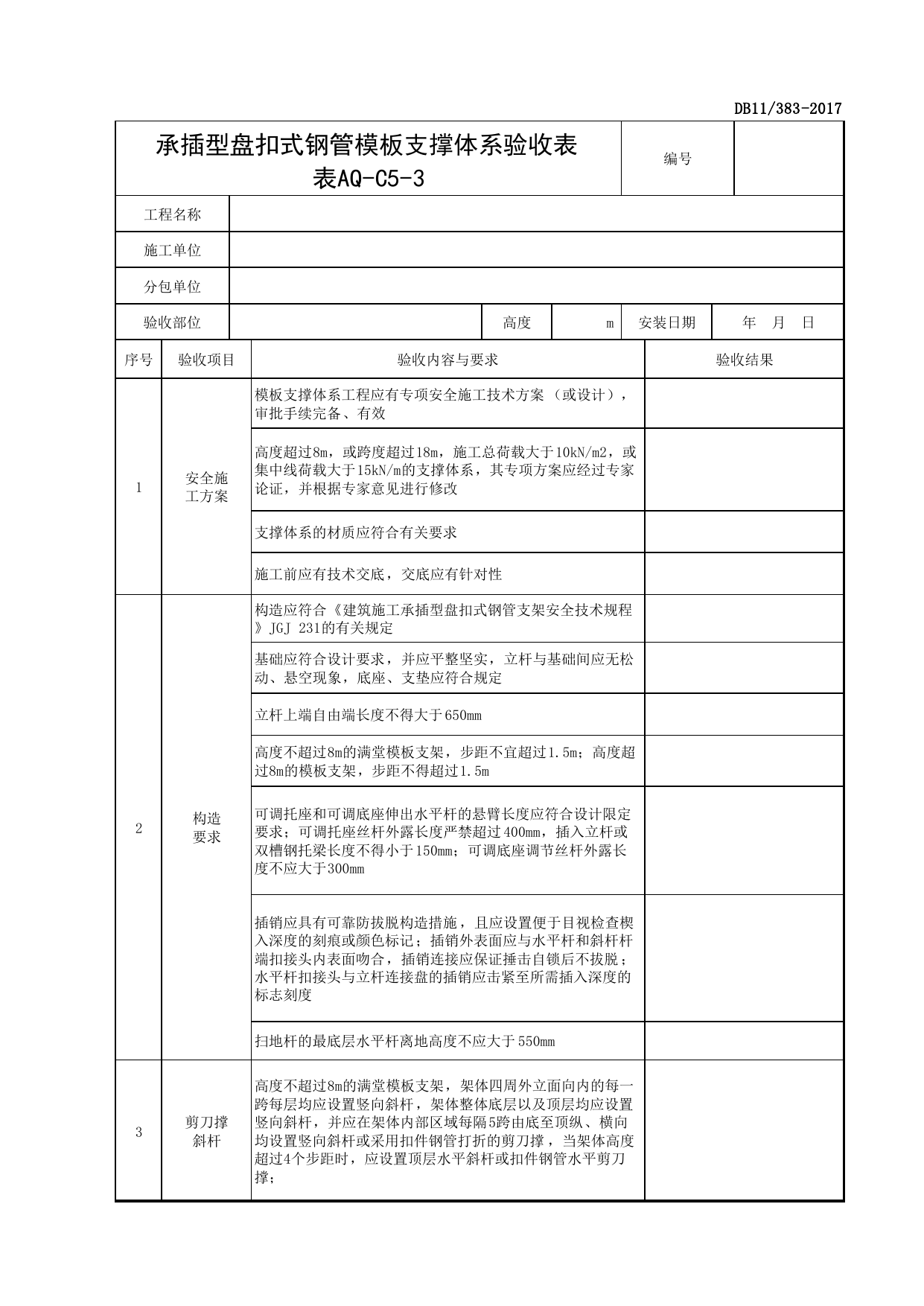

DB11/383-2017承插型盘扣式钢管模板支撑体系验收表编号表AQ-C5-3工程名称施工单位分包单位验收部位高度m安装日期年月日序号验收项目验收内容与要求验收结果1安全施工方案模板支撑体系工程应有专项安全施工技术方案(或设计),审批手续完备、有效高度超过8m,或跨度超过18m,施工总荷载大于10kN/m2,或集中线荷载大于15kN/m的支撑体系,其专项方案应经过专家论证,并根据专家意见进行修改支撑体系的材质应符合有关要求施工前应有技术交底,交底应有针对性2构造要求构造应符合《建筑施工承插型盘扣式钢管支架安全技术规程》JGJ231的有关规定基础应符合设计要求,并应平整坚实,立杆与基础间应无松动、悬空现象,底座、支垫应符合规定立杆上端自由端长度不得大于650mm高度不超过8m的满堂模板支架,步距不宜超过1.5m;高度超过8m的模板支架,步距不得超过1.5m可调托座和可调底座伸出水平杆的悬臂长度应符合设计限定要求;可调托座丝杆外露长度严禁超过400mm,插入立杆或双槽钢托梁长度不得小于150mm;可调底座调节丝杆外露长度不应大于300mm插销应具有可靠防拔脱构造措施,且应设置便于目视检查楔入深度的刻痕或颜色标记;插销外表面应与水平杆和斜杆杆端扣接头内表面吻合,插销连接应保证捶击自锁后不拔脱;水平杆扣接头与立杆连接盘的插销应击紧至所需插入深度的标志刻度扫地杆的最底层水平杆离地高度不应大于550mm3剪刀撑斜杆高度不超过8m的满堂模板支架,架体四周外立面向内的每一跨每层均应设置竖向斜杆,架体整体底层以及顶层均应设置竖向斜杆,并应在架体内部区域每隔5跨由底至顶纵、横向均设置竖向斜杆或采用扣件钢管打折的剪刀撑,当架体高度超过4个步距时,应设置顶层水平斜杆或扣件钢管水平剪刀撑;DB11/383-2017续表AQ-C5-33剪刀撑斜杆高度超过8m的模板支架,竖向斜杆应满布设置,沿高度每隔4~6个标准步距应设置水平层斜杆或扣件钢管剪刀撑;当模板支架搭设成无侧向拉结的独立塔状支架时,架体每个侧面每步距均应设竖向斜杆,当有防扭转要求时,在顶层及每隔3~4个步距应增设水平层斜杆或钢管水平剪刀撑4其他要求验收结论:年月日验收人签名总承包单位搭设单位使用单位项目技术负责人:项目生产负责人:项目安全主管:监理单位意见:监理工程师:年月日注:本表由施工单位填报,监理单位、施工单位各存一份。
