什么是土钉墙?

土钉墙是分层挖坑、打土钉再喷混凝土面层的支护。它按每层开挖工况做整体滑动稳定,并用单根土钉抗拔控制局部拔出。

更新于 2026-09-03

指的是什么

土钉墙的计算假定是:墙体随分层开挖逐步形成,每一开挖状况都可能是不利工况,因此要用圆弧滑动条分法对各个工况做整体滑动稳定;同时用单根土钉极限抗拔承载力 Rui≥KtNk,jR_{ui}\ge K_t N_{k,j} 防止一根先拔出或拉断。安全等级二级、三级的土钉墙,KtK_t 分别不应小于 1.6、1.4。面层及连接按构造设计,规程把这一套限定在深度 12 m 以内的非软土、无地下水条件。土钉通常不预加应力,要等坑壁有一定变形后才充分发挥。粘结强度标准值按土类和成孔注浆或打入钢管查表 5.2.5,数在图里读。

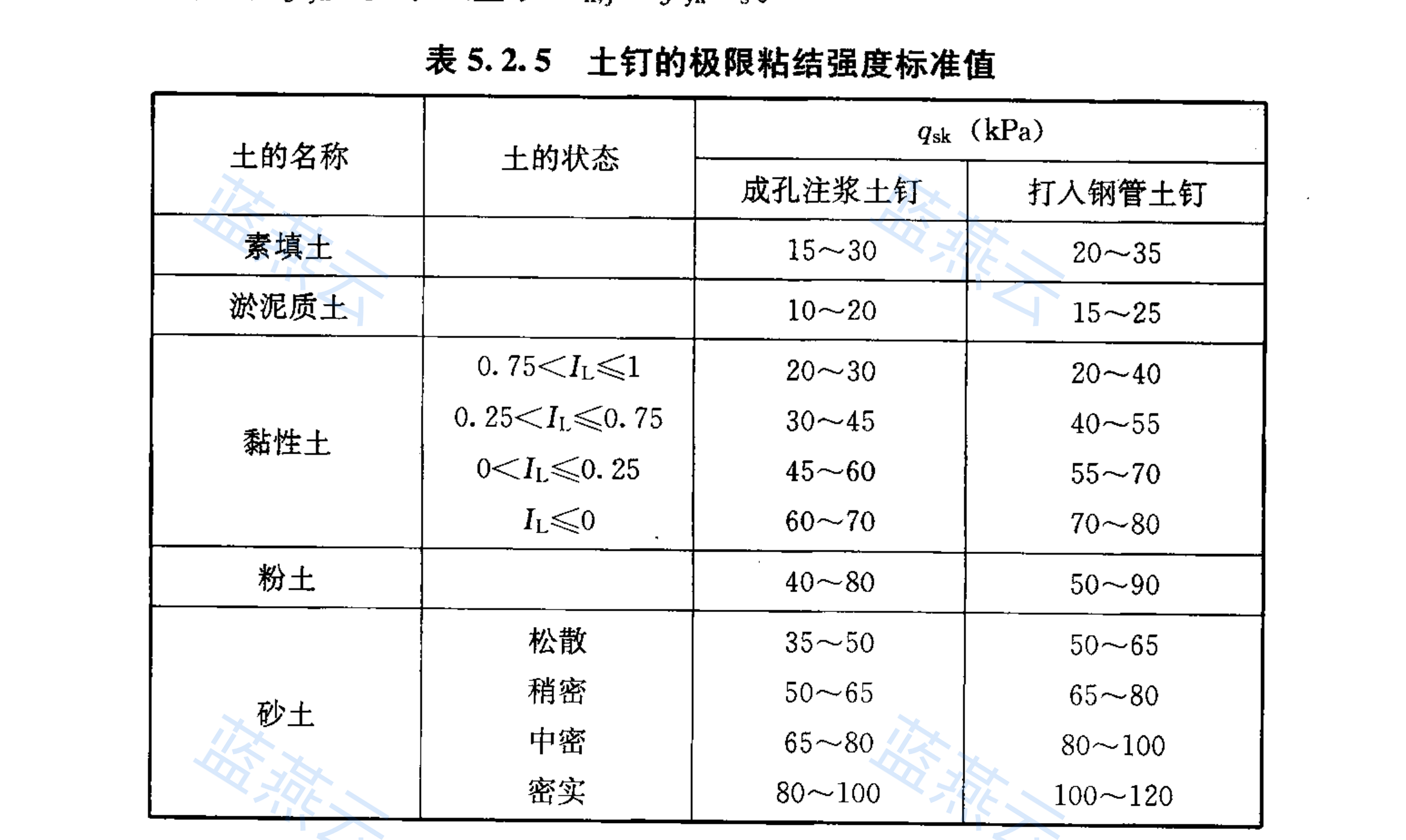

土钉的极限粘结强度标准值表
JGJ 120-2012 表5.2.5 截取,以原件为准 · jgj-120-2012 p.84
适用边界一越出——坑深超过 12 m、软土或有地下水——就不能再按这套构造面层和普通土钉墙口径做。复合土钉墙的水泥土桩、微型桩抗滑,无经验时宁可当安全储备,不要定量当抗力。
无地下水的粉质黏土基坑拟做土钉墙,坑深落在面层构造限定的 12 m 以内。设计先按各开挖工况做圆弧滑动稳定,不能只验挖到底的最终状态。单根抗拔:二级基坑 KtK_t 不应小于 1.6。粘结强度从表 5.2.5 按土类和成孔注浆档读取,不要把打入钢管那一列抄到洛阳铲成孔上。施工必须一层钉和喷层完成后再挖下一层,禁止一次挖到底再补钉。
土钉墙和相邻支护口径
对象怎么形成主要控制
土钉墙分层挖、分层设钉和喷层各工况整体滑动 + 单根抗拔
排桩支护先成桩再开挖可按支挡结构内力分析,不是土钉墙那套构造面层
复合土钉墙土钉加水泥土桩或微型桩抗滑定量无经验时当储备,不随便计入
锚杆挡墙预应力锚杆 + 支挡构件有预应力;普通土钉通常不施加预应力
  • 核坑深是否在 12 m 以内,是否软土、是否有地下水
  • 整体稳定是否按每个开挖工况做了圆弧滑动,而不是只验最终深度
  • 二级、三级抗拔系数是否分别按不小于 1.6、1.4
  • 表 5.2.5 用的是成孔注浆列还是打入钢管列
  • 施工是否一层钉和面层完成后再挖下一层

规范依据

JGJ 120-2012:土钉墙应对基坑开挖各工况进行整体滑动稳定性验算,可采用圆弧滑动条分法
JGJ 120-2012:单根土钉极限抗拔承载力应满足 Rui≥Kt·Nk,j,二级 Kt 不应小于 1.6,三级不应小于 1.4

适用边界

深度超过 12 m,面层不能再按本章构造限定做。软土、有地下水时要另选支护或做复合土钉并验渗透稳定。水泥土桩、微型桩抗滑无经验时不要计入抗力。土钉墙坡比和垂直墙面的复合土钉是另一条构造,不能和放坡系数混成一个数。

最容易错

只验最终开挖面的整体稳定,漏掉中间工况。把三级的 1.4 用到二级基坑。表 5.2.5 两列抄反。一次挖到底再打土钉。把土钉墙当成“所有基坑支护”的总称。

和谁容易混

土钉墙是分层开挖形成的柔性支护:每个工况都要做圆弧滑动稳定,单根抗拔用 Rui≥KtNk,jR_{ui}\ge K_t N_{k,j},二级 KtK_t 不小于 1.6、三级不小于 1.4,面层构造限定在 12 m 以内非软土无水。普通土钉通常不预应力。

还常问

土钉墙的圆弧滑动验算为什么不能只做一次?

墙体是分层挖、分层设钉形成的,每一开挖状况都可能最不利。第 5.1.1 条要求对各工况做整体滑动稳定,不是只验挖到底。

土钉轴向拉力标准值指的是哪一层的力?

第 j 层土钉的轴向拉力标准值。抗拔公式要求极限抗拔承载力不小于 KtK_t 乘这个拉力,防止单根先拔出。

成孔注浆和打入钢管的粘结强度能通用吗?

不能。表 5.2.5 分两列给出 qskq_{sk}。洛阳铲成孔注浆走左列,打入钢管走右列,抄错列会改变抗拔计算。

土钉墙位移算得准吗?

规程说明位移计算尚未根本解决,国内通常作法又不施加预应力,所以主要靠稳定和抗拔控制,不能指望算出一个精确位移再当验收值。

微型桩复合土钉墙怎么计抗滑?

条文说明指出微型桩在土达极限时以上拔趋势为主,不能定量给出抵抗力矩;无经验时最好不计入抗滑,只当安全储备。

也可搜:什么是土钉墙、土钉墙怎么验算、土钉抗拔安全系数取多少、土钉墙适用深度、土钉极限粘结强度怎么查

本回答基于公开规范整理,具体工程应以设计单位意见为准
