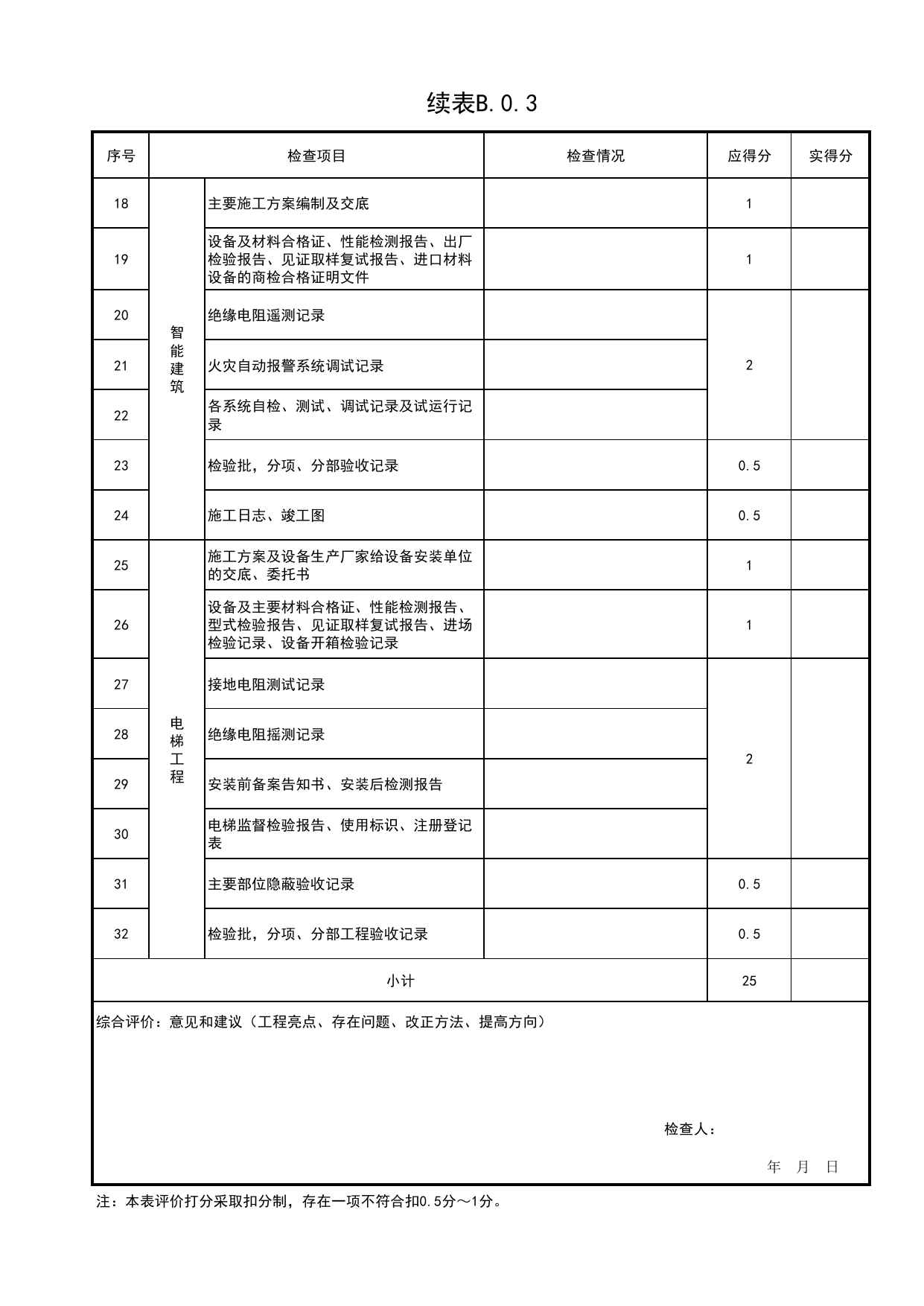

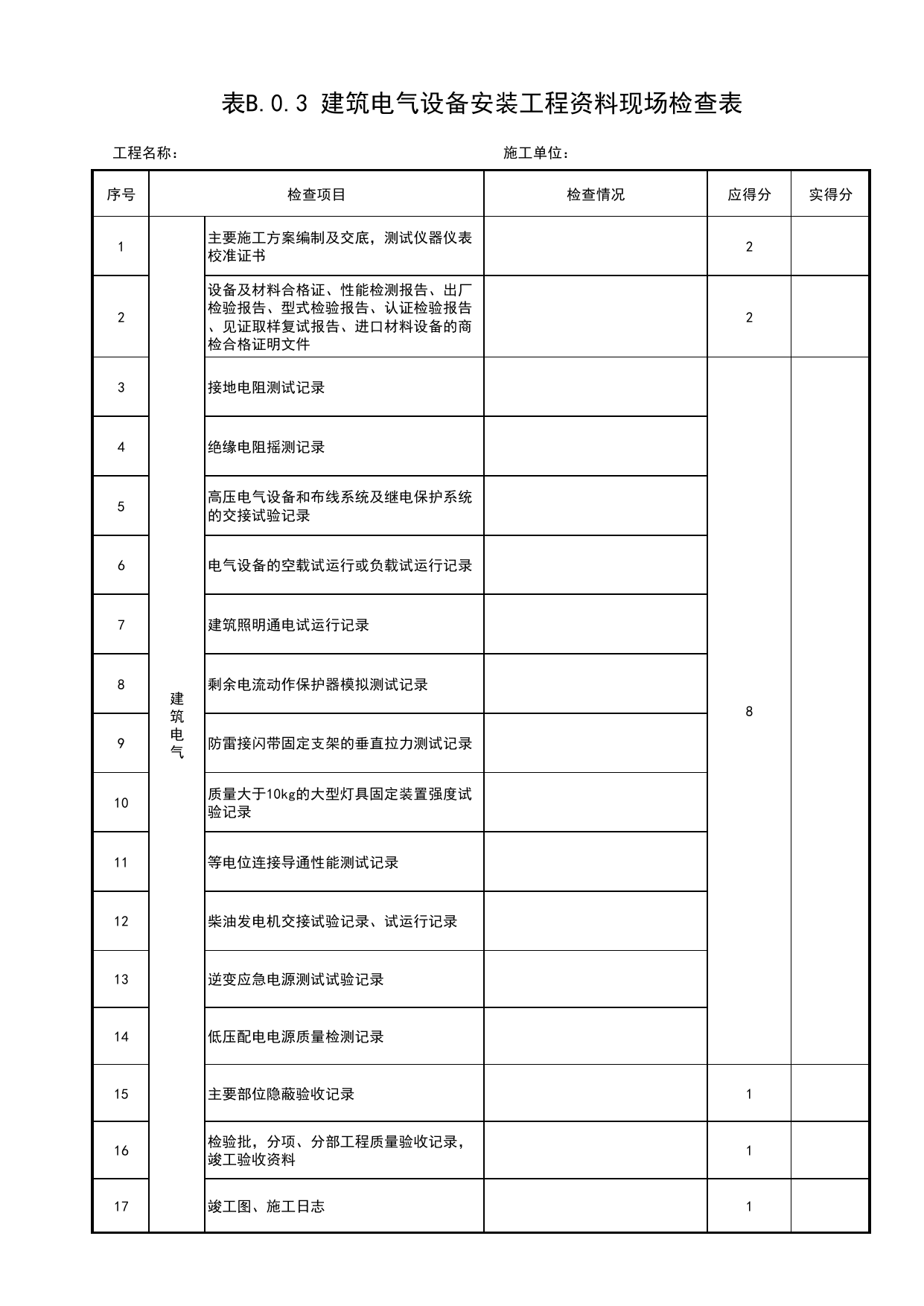

表B.0.3建筑电气设备安装工程资料现场检查表工程名称:施工单位:序号检查项目检查情况应得分实得分1建筑电气主要施工方案编制及交底,测试仪器仪表校准证书22设备及材料合格证、性能检测报告、出厂检验报告、型式检验报告、认证检验报告、见证取样复试报告、进口材料设备的商检合格证明文件23接地电阻测试记录84绝缘电阻摇测记录5高压电气设备和布线系统及继电保护系统的交接试验记录6电气设备的空载试运行或负载试运行记录7建筑照明通电试运行记录8剩余电流动作保护器模拟测试记录9防雷接闪带固定支架的垂直拉力测试记录10质量大于10kg的大型灯具固定装置强度试验记录11等电位连接导通性能测试记录12柴油发电机交接试验记录、试运行记录13逆变应急电源测试试验记录14低压配电电源质量检测记录15主要部位隐蔽验收记录116检验批,分项、分部工程质量验收记录,竣工验收资料117竣工图、施工日志1续表B.0.3序号检查项目检查情况应得分实得分18智能建筑主要施工方案编制及交底119设备及材料合格证、性能检测报告、出厂检验报告、见证取样复试报告、进口材料设备的商检合格证明文件120绝缘电阻遥测记录221火灾自动报警系统调试记录22各系统自检、测试、调试记录及试运行记录23检验批,分项、分部验收记录0.524施工日志、竣工图0.525电梯工程施工方案及设备生产厂家给设备安装单位的交底、委托书126设备及主要材料合格证、性能检测报告、型式检验报告、见证取样复试报告、进场检验记录、设备开箱检验记录127接地电阻测试记录228绝缘电阻摇测记录29安装前备案告知书、安装后检测报告30电梯监督检验报告、使用标识、注册登记表31主要部位隐蔽验收记录0.532检验批,分项、分部工程验收记录0.5小计25综合评价:意见和建议(工程亮点、存在问题、改正方法、提高方向)检查人:年月日注:本表评价打分采取扣分制,存在一项不符合扣0.5分~1分。
