表B.0.1 固定式作业平台验收表_《电梯井道作业平台技术规程》DB11 _T 1847-2021_北京市建筑工程施工现场安全资料管理规程(DB11/T383-2023) 第 1 页
第 1 页

文档摘录

以下为试读页文字,便于检索与引用;完整内容请下载原件。

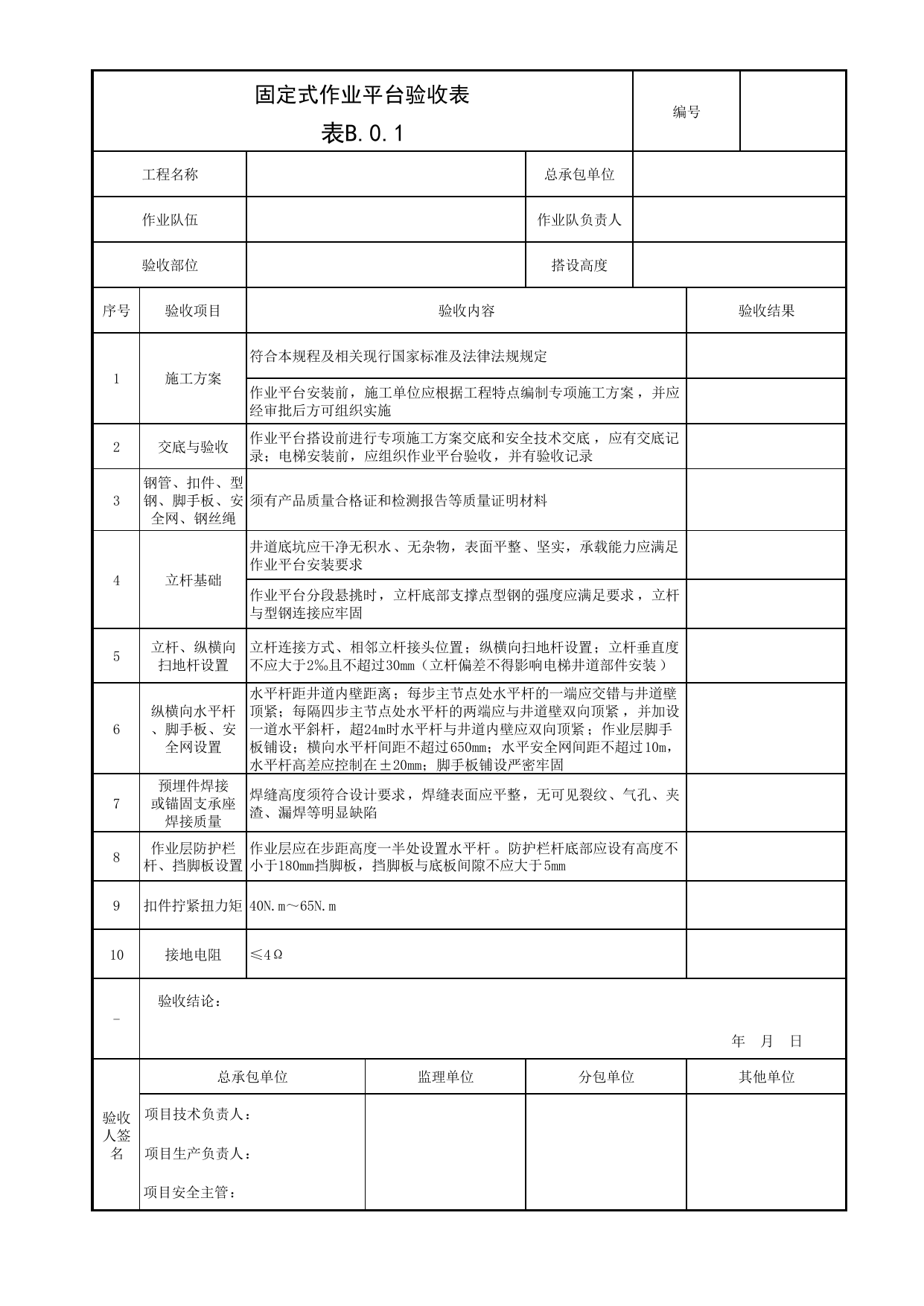

固定式作业平台验收表编号表B.0.1工程名称总承包单位作业队伍作业队负责人验收部位搭设高度序号验收项目验收内容验收结果1施工方案符合本规程及相关现行国家标准及法律法规规定作业平台安装前,施工单位应根据工程特点编制专项施工方案,并应经审批后方可组织实施2交底与验收作业平台搭设前进行专项施工方案交底和安全技术交底,应有交底记录;电梯安装前,应组织作业平台验收,并有验收记录3钢管、扣件、型钢、脚手板、安全网、钢丝绳须有产品质量合格证和检测报告等质量证明材料4立杆基础井道底坑应干净无积水、无杂物,表面平整、坚实,承载能力应满足作业平台安装要求作业平台分段悬挑时,立杆底部支撑点型钢的强度应满足要求,立杆与型钢连接应牢固5立杆、纵横向扫地杆设置立杆连接方式、相邻立杆接头位置;纵横向扫地杆设置;立杆垂直度不应大于2‰且不超过30mm(立杆偏差不得影响电梯井道部件安装)6纵横向水平杆、脚手板、安全网设置水平杆距井道内壁距离;每步主节点处水平杆的一端应交错与井道壁顶紧;每隔四步主节点处水平杆的两端应与井道壁双向顶紧,并加设一道水平斜杆,超24m时水平杆与井道内壁应双向顶紧;作业层脚手板铺设;横向水平杆间距不超过650mm;水平安全网间距不超过10m,水平杆高差应控制在±20mm;脚手板铺设严密牢固7预埋件焊接或锚固支承座焊接质量焊缝高度须符合设计要求,焊缝表面应平整,无可见裂纹、气孔、夹渣、漏焊等明显缺陷8作业层防护栏杆、挡脚板设置作业层应在步距高度一半处设置水平杆。防护栏杆底部应设有高度不小于180mm挡脚板,挡脚板与底板间隙不应大于5mm9扣件拧紧扭力矩40N.m~65N.m10接地电阻≤4Ω-验收结论:年月日验收人签名总承包单位监理单位分包单位其他单位项目技术负责人:项目生产负责人:项目安全主管:
