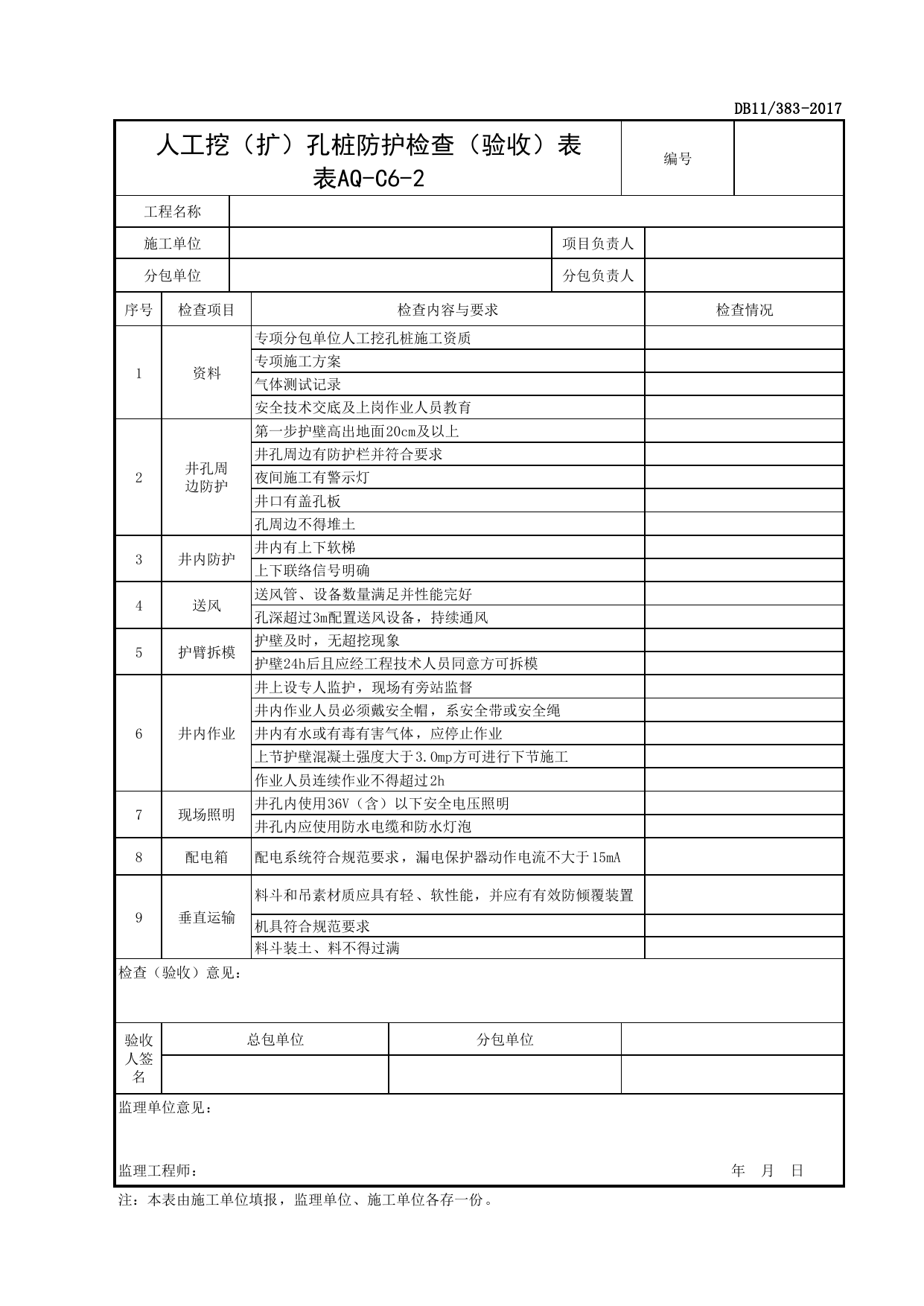

DB11/383-2017人工挖(扩)孔桩防护检查(验收)表编号表AQ-C6-2工程名称施工单位项目负责人分包单位分包负责人序号检查项目检查内容与要求检查情况1资料专项分包单位人工挖孔桩施工资质专项施工方案气体测试记录安全技术交底及上岗作业人员教育2井孔周边防护第一步护壁高出地面20cm及以上井孔周边有防护栏并符合要求夜间施工有警示灯井口有盖孔板孔周边不得堆土3井内防护井内有上下软梯上下联络信号明确4送风送风管、设备数量满足并性能完好孔深超过3m配置送风设备,持续通风5护臂拆模护壁及时,无超挖现象护壁24h后且应经工程技术人员同意方可拆模6井内作业井上设专人监护,现场有旁站监督井内作业人员必须戴安全帽,系安全带或安全绳井内有水或有毒有害气体,应停止作业上节护壁混凝土强度大于3.Omp方可进行下节施工作业人员连续作业不得超过2h7现场照明井孔内使用36V(含)以下安全电压照明井孔内应使用防水电缆和防水灯泡8配电箱配电系统符合规范要求,漏电保护器动作电流不大于15mA9垂直运输料斗和吊素材质应具有轻、软性能,并应有有效防倾覆装置机具符合规范要求料斗装土、料不得过满检查(验收)意见:验收人签名总包单位分包单位监理单位意见:监理工程师:年月日注:本表由施工单位填报,监理单位、施工单位各存一份。
