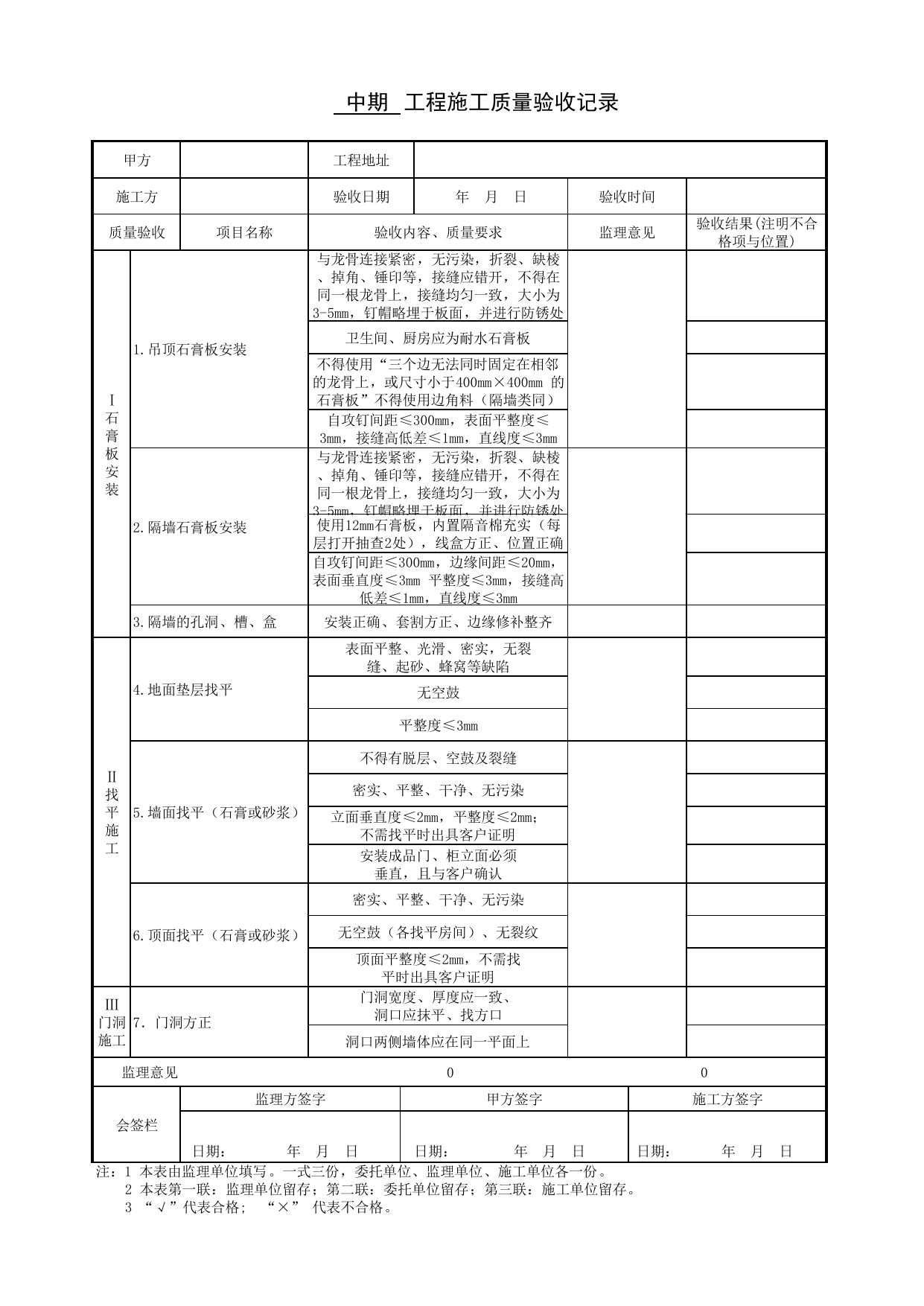

中期工程施工质量验收记录甲方工程地址施工方验收日期年月日验收时间质量验收项目名称验收内容、质量要求监理意见验收结果(注明不合格项与位置)Ⅰ石膏板安装1.吊顶石膏板安装与龙骨连接紧密,无污染,折裂、缺棱、掉角、锤印等,接缝应错开,不得在同一根龙骨上,接缝均匀一致,大小为3-5mm,钉帽略埋于板面,并进行防锈处卫生间、厨房应为耐水石膏板不得使用“三个边无法同时固定在相邻的龙骨上,或尺寸小于400mm×400mm的石膏板”不得使用边角料(隔墙类同)自攻钉间距≤300mm,表面平整度≤3mm,接缝高低差≤1mm,直线度≤3mm2.隔墙石膏板安装与龙骨连接紧密,无污染,折裂、缺棱、掉角、锤印等,接缝应错开,不得在同一根龙骨上,接缝均匀一致,大小为3-5mm,钉帽略埋于板面,并进行防锈处使用12mm石膏板,内置隔音棉充实(每层打开抽查2处),线盒方正、位置正确自攻钉间距≤300mm,边缘间距≤20mm,表面垂直度≤3mm平整度≤3mm,接缝高低差≤1mm,直线度≤3mm3.隔墙的孔洞、槽、盒安装正确、套割方正、边缘修补整齐Ⅱ找平施工4.地面垫层找平表面平整、光滑、密实,无裂缝、起砂、蜂窝等缺陷无空鼓平整度≤3mm5.墙面找平(石膏或砂浆)不得有脱层、空鼓及裂缝密实、平整、干净、无污染立面垂直度≤2mm,平整度≤2mm;不需找平时出具客户证明安装成品门、柜立面必须垂直,且与客户确认6.顶面找平(石膏或砂浆)密实、平整、干净、无污染无空鼓(各找平房间)、无裂纹顶面平整度≤2mm,不需找平时出具客户证明Ⅲ门洞施工7.门洞方正门洞宽度、厚度应一致、洞口应抹平、找方口洞口两侧墙体应在同一平面上监理意见00会签栏监理方签字甲方签字施工方签字日期:年月日日期:年月日日期:年月日注:1本表由监理单位填写。一式三份,委托单位、监理单位、施工单位各一份。2本表第一联:监理单位留存;第二联:委托单位留存;第三联:施工单位留存。3“√”代表合格;“×”代表不合格。中期工程施工质量验收记录甲方工程地址施工方验收日期年月日验收时间质量验收项目名称验收内容、质量要求监理意见验收结果(注明不合格项与位置)Ⅳ细部工程施工8.饰面板工程饰面板表面应平整、光滑,无污染、无锤印、无破损,无划痕、磨痕,不露钉帽衬板与饰面板应粘结牢固,不得有起层、起鼓,拼接应位置准确、接缝严密、光滑、纹理应通顺、木纹拼花正确、吻合如采用夹板粘贴,则必须做收口处理(混漆为同材质收口或实木收口;清漆则采用同材质实木收口)接缝高低差≤0.3mm,表面平整度≤1mm,阴阳角方正≤2mm,接缝直线度≤1mm,接缝宽度≤1mm9.木制框架安装必须牢固、无松动抽屉和柜门应开启灵活,回位正确同一木作上柜门与柜体间缝隙应均匀、一致,且柜门与框间隙一致,两侧间距对称,无错缝,符合设计要求框架结构方正,立面垂直度≤2mm,对角线长度差≤2mm,平整度≤2mm10.实木线条木线接头处不得有错位、离缝现象木线条与面板间无错台、错缝,无明显收缩木线表面不得有死结、裂缝、虫眼木线表面平整度应≤2mm,各边交圈标高差≤2mm11.石膏线粘贴安装应牢固、端正、无歪斜,接缝无错位,无翘曲的情况监理意见00会签栏监理方签字甲方签字施工方签字日期:年月日日期:年月日日期:年月日注:1本表由监理单位填写。一式三份,委托单位、监理单位、施工单位各一份。2本表第一联:监理单位留存;第二联:委托单位留存;第三联:施工单位留存。
