现场实施时桩基础为什么必须按图或方案执行?
桩基础成孔沉桩和桩位偏差必须按图和方案执行。桩位一经偏位或桩端未达持力层,承台浇完很难纠正,验收要交桩位图、施工记录和承载力检测。
JGJ 94-2008 第 7.4.5 条:打入桩桩位允许偏差应符合表 7.4.5;斜桩倾斜度偏差不得大于倾斜角正切值的 15%
更新于 2026-09-03
现场怎么做
把力传到深层土或岩的桩,现场不可逆的是成孔或沉桩就位:桩径、桩长、持力层和桩位一旦偏了,后面承台和上部结构都按错位的桩受力。工序应按图和审定方案:放线复核桩位;按桩型选用锤击、静压或成孔工艺;打入桩桩位偏差按表 7.4.5,斜桩倾斜度偏差不得大于倾斜角正切值的 15%;预制桩场地须平整坚实,重叠制作时邻桩不粘连、下层达设计强度 30% 以上才浇上层,重叠不超过 4 层。

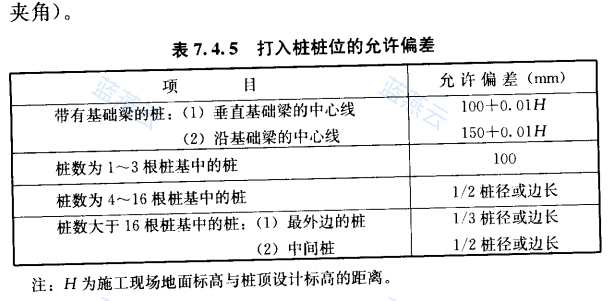

JGJ 94-2008 表7.4.5 截取,以原件为准 · jgj-94-2008 p.116 验收资料按基桩验收清单交:勘察与桩基施工图、审定方案、桩位测量放线与复核、材料合格证、施工与隐蔽记录、成桩质量与单桩承载力检测、基坑挖至设计标高后的竣工平面图及桩顶标高图。把独立基础的 50 mm 八字角净距或沉降经验系数表当成桩位允许偏差,桩基础不能交工。

某工程锤击预制方桩。方案审定后先放线复核桩位,再按图定停锤标准和送桩深度。沉桩后按表 7.4.5 量桩位:带基础梁的桩垂直梁中心线允许偏差为 100 mm+0.01H,1~3 根桩基中的桩允许偏差 100 mm。斜桩另核倾斜角正切值的 15%。隐蔽前交施工记录,承载力按检测报告,挖至设计标高后出竣工桩位与桩顶标高图。桩位超表仍浇承台,或缺单桩承载力报告,该桩基础不能验收。
| 工序 | 按图或方案做什么 | 做错会怎样 |
|---|---|---|
| 放线 | 桩位复核签证 | 整群偏位难纠 |
| 沉桩或成孔 | 按图定桩型、持力层与停锤标准 | 桩端未到位承载不足 |
| 桩位偏差 | 按表 7.4.5 或成孔允许偏差验收 | 超差仍浇承台 |
| 预制重叠 | 下层达 30% 强度且不超过 4 层 | 粘连或层数超限 |
| 交工资料 | 按 9.5.2 清单交检测与竣工图 | 缺承载力或桩位图 |
- 桩位放线是否有复核签证
- 沉桩或成孔是否按图达到持力层与停锤(终孔)标准
- 打入桩桩位是否按表 7.4.5 量测合格
- 预制重叠是否满足 30% 强度与不超过 4 层
- 验收资料是否含承载力检测与竣工桩位、桩顶标高图
规范依据
JGJ 94-2008 第 7.4.5 条:打入桩桩位允许偏差应符合表 7.4.5;斜桩倾斜度偏差不得大于倾斜角正切值的 15%
JGJ 94-2008 第 9.5.2 条:基桩验收应包括勘察与图纸、审定方案、桩位放线复核、材料证明、施工隐蔽记录、成桩质量与单桩承载力检测、竣工桩位与桩顶标高图等
JGJ 94-2008 第 7.1.1 条:混凝土预制桩可在现场预制,预制场地必须平整、坚实
JGJ 94-2008 第 7.1.9 条:重叠法制作预制桩时接触面不得粘连,下层混凝土达设计强度 30% 以上方可浇上层,重叠层数不超过 4 层
JGJ 94-2008 第 9.5.2 条:基桩验收应包括勘察与图纸、审定方案、桩位放线复核、材料证明、施工隐蔽记录、成桩质量与单桩承载力检测、竣工桩位与桩顶标高图等
JGJ 94-2008 第 7.1.1 条:混凝土预制桩可在现场预制,预制场地必须平整、坚实
JGJ 94-2008 第 7.1.9 条:重叠法制作预制桩时接触面不得粘连,下层混凝土达设计强度 30% 以上方可浇上层,重叠层数不超过 4 层
适用边界
灌注桩成孔允许偏差另见表 6.2.4,与打入桩表 7.4.5 不是同一张。钢桩锤击可参照打入桩条文,静压另按静压节。筏板基础厚度与冲切是另一对象。疏桩布置变更须经设计,不能现场自行减桩。
最容易错
桩位超差硬浇承台。停锤标准口头改。缺承载力报告。预制重叠超过 4 层。把独立基础构造尺寸当桩位偏差。
和谁容易混
把力传到深层土或岩的桩,现场不可逆的是沉桩或成孔就位:表 7.4.5 的桩位毫米级偏差和持力层标高,必须在承台浇筑前按图收口,浇完再纠偏基本没有机会。
还常问
桩位超了表 7.4.5 还能不能先浇承台再签证?
不能先浇。超差应先设计确认处理方案,承台浇完后纠偏成本高且常不可行。
打入桩和灌注桩桩位是不是同一张允许偏差表?
不是。打入桩用表 7.4.5;灌注桩成孔施工允许偏差另见表 6.2.4。
现场预制桩重叠超过 4 层图上没写行不行?
不行。重叠层数不应超过 4 层,且下层混凝土达到设计强度 30% 以上才可浇上层。
只有完整性检测没有单桩承载力报告能交工吗?
基桩验收资料要求包括单桩承载力检测报告,缺了不能按完整基桩验收。
斜桩 15% 限制的是什么?
斜桩倾斜度的偏差不得大于倾斜角正切值的 15%,倾斜角是桩纵向中心线与铅垂线夹角。
也可搜:桩基础现场为什么必须按图打、打入桩桩位偏差按哪张表、桩位超差能不能先浇承台、预制桩重叠层数限制多少、基桩验收要哪些资料
本回答基于公开规范整理,具体工程应以设计单位意见为准
