为什么不能省略或不按要求做找平层?
找平层不能省略,也不能该用细石混凝土时仍抹薄砂浆。厚度分档和结合牢固不按要求,面层空鼓开裂会连带防水一起返工。
GB 50209-2010 第 3.0.22 条:找平层厚度<30mm宜水泥砂浆,≥30mm宜细石混凝土;有防水要求时管根先密封隐蔽
更新于 2026-09-02
为什么不能省
找平层是铺面层或防水层前把基层抹到设计平整度与坡度的构造层,宜用水泥砂浆或水泥混凝土。厚度小于 30mm 宜用水泥砂浆;不小于 30mm 宜用细石混凝土。铺设前若下层有松散填充料应先铺平振实;有防水要求时,立管、套管、地漏与楼板节点必须先密封并隐蔽验收。屋面找平层还要求分格缝纵横间距不宜大于 6m,缝宽宜为 5mm~20mm,抹平、压光和养护按初凝终凝控制。省略找平、用垫层冒充找平、或厚找平仍用砂浆抢工,都会把不平和空鼓留给面层。

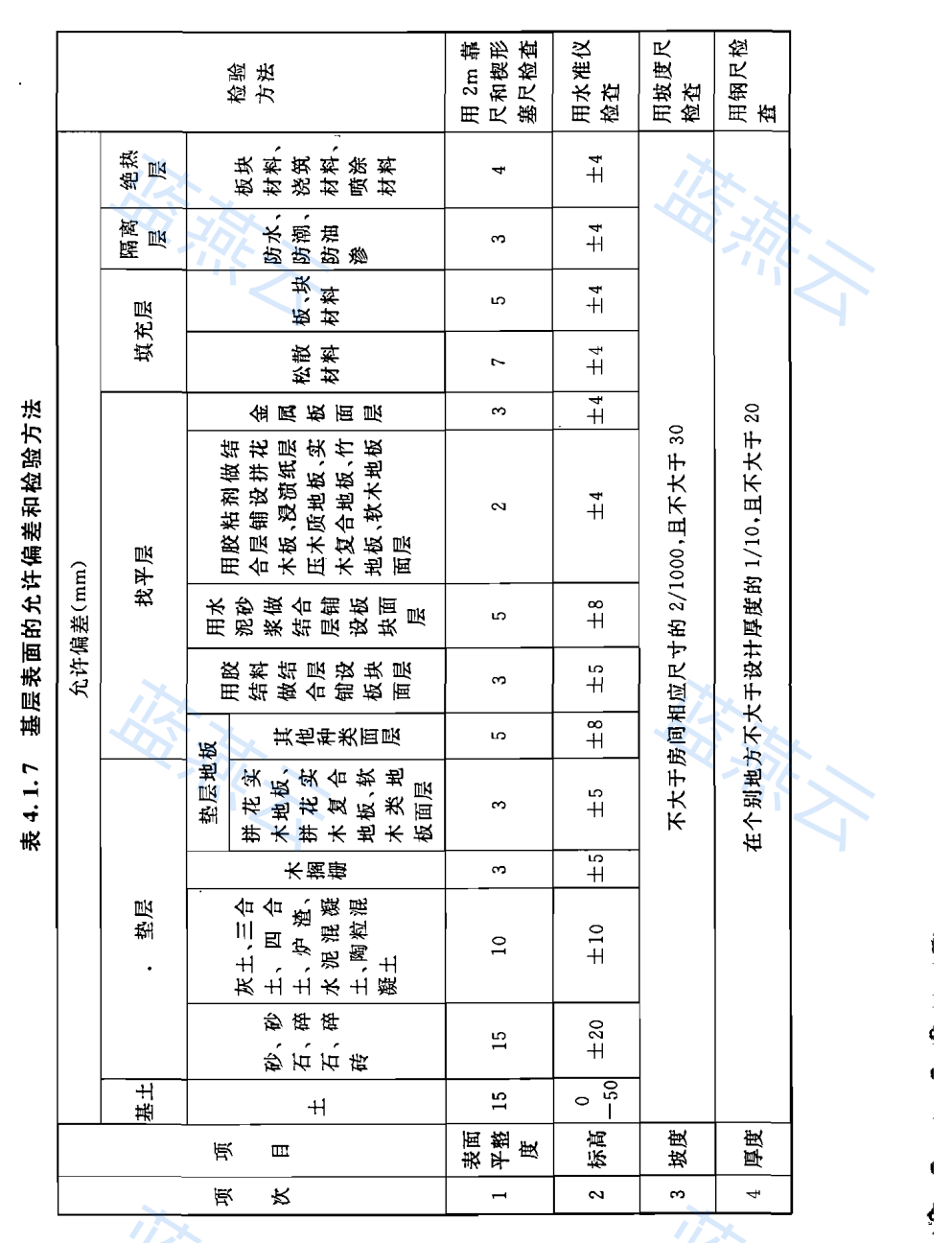

GB 50209-2010 表4.1.7 截取,以原件为准 · gb-50209-2010 p.23

某卫生间设计找平厚度不小于 30mm,现场为省事用水泥砂浆一次抹到坡向地漏,管根未做密封就找平。按地面规范,厚度不小于 30mm 宜用细石混凝土;有防水要求时必须先对立管、套管、地漏节点密封并隐蔽验收。结果面层砖空鼓,地漏周围渗到下层。整改应剔除空鼓找平,补做节点密封隐蔽,再按厚度分档重做找平并留坡度,而不能在空鼓找平上直接贴砖“压住”。
| 错误做法 | 规范要求 | 后果 |
|---|---|---|
| 面层直接上结构板 | 先做找平再铺面层或防水 | 平整度失控,面层空鼓 |
| 厚度≥30mm仍用砂浆抹 | 宜改细石混凝土找平 | 收缩开裂、起砂掉粉 |
| 有防水房间先找平后封管根 | 管根密封并隐蔽验收后再铺设 | 节点渗漏返工连带找平 |
| 屋面连续长抹不分格 | 纵横间距不宜大于6m | 温度收缩裂缝贯通 |
- 尺量找平厚度,对照30mm分档选用砂浆或细石混凝土
- 防水房间先查管根密封隐蔽记录再允许找平
- 敲检找平层是否空鼓、起砂、蜂窝
- 屋面查分格缝间距是否超过6m、缝宽5mm~20mm
- 面层铺设前复核平整度与排水坡度
规范依据
GB 50209-2010 第 3.0.22 条:找平层厚度<30mm宜水泥砂浆,≥30mm宜细石混凝土;有防水要求时管根先密封隐蔽
GB 50209-2010 第 3.0.21 条:找平层表面允许偏差按表4.1.7;与下层结合等检验要求
GB 50207-2012:屋面找平层宜水泥砂浆或细石混凝土;分格缝纵横间距不宜大于6m,缝宽宜5mm~20mm
GB 50209-2010 第 3.0.21 条:找平层表面允许偏差按表4.1.7;与下层结合等检验要求
GB 50207-2012:屋面找平层宜水泥砂浆或细石混凝土;分格缝纵横间距不宜大于6m,缝宽宜5mm~20mm
适用边界
垫层、隔离层、结合层与找平层职责不同,不能互相替代。涂料面层下的“涂料找平”有外观条款,但不取消地面工程找平厚度分档。防静电整体面层下找平前还要完成导电地网隐蔽,不在本页展开。
最容易错
把垫层当找平;厚找平仍用砂浆;屋面按室内连续抹不留分格;管根渗漏却先怪防水卷材、忽略找平前节点密封。
和谁容易混
找平层的独特工序位置在“松散填充料或结构面之上、面层或防水之下”:厚度以 30mm 为砂浆与细石混凝土分界,并卡在管根密封之后。铺面层前先抹平的那层一旦被省掉,后面所有面层平整度验收都失去基层基准。
还常问
结构板已经很平,还能不能省找平层?
设计有找平或面层/防水需要平整基层时不能省;结构平整不等于完成找平构造与坡度。
找平厚度不小于30mm还用砂浆行吗?
不宜。厚度不小于30mm时宜用细石混凝土做找平层。
屋面找平不分格会怎样?
分格缝纵横间距不宜大于6m,连续长抹易出现贯通收缩裂缝影响防水。
找平空鼓了能不能直接铺石材压住?
不能。应返工至结合牢固,空鼓上铺石材会把空鼓面积放大。
地漏周边先找平后开孔封胶行不行?
有防水要求时应先密封管根并隐蔽验收,再铺找平,倒序易留渗漏通道。
也可搜:找平层能不能省略、不做找平层有什么后果、厚找平还用砂浆行不行、找平层空鼓直接铺砖行吗、找平层禁止怎么省
本回答基于公开规范整理,具体工程应以设计单位意见为准
