现场实施时拆模为什么必须按图或方案执行?
拆模必须按方案和同条件强度执行。底模及支架应在混凝土强度达到设计要求后再拆;设计无要求时按表 4.5.2 的跨度百分率,不得只按日历天数硬拆。
更新于 2026-09-03
现场怎么做
混凝土够硬以后拆模板,硬的判据在施工规范和方案,不在“浇完几天”。验收规范要求模板及支架拆除符合 GB 50666 和施工方案;拆除顺序宜先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板,并从上而下。底模及支架应在强度达到设计要求后再拆;设计无具体要求时,同条件养护立方体试件抗压强度须符合表 4.5.2:板跨度 ≤2 m 时 ≥50%,>2 m 且 ≤8 m 时 ≥75%,>8 m 时 ≥100%;梁、拱、壳跨度 ≤8 m 时 ≥75%,>8 m 时 ≥100%;悬臂结构 ≥100%。

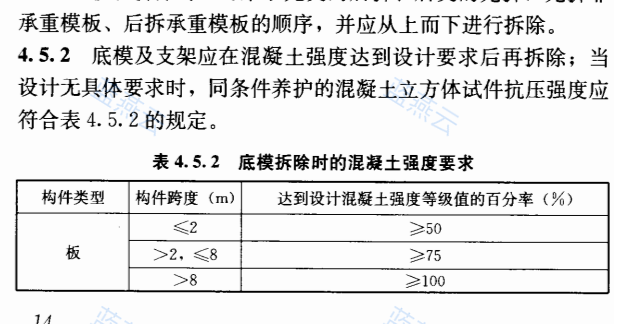

GB 50666-2011 表4.5.2 截取(板),以原件为准 · gb-50666-2011 p.27

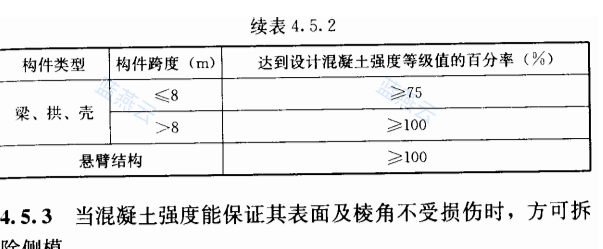

GB 50666-2011 续表4.5.2 截取,以原件为准 · gb-50666-2011 p.28 侧模须在强度能保证表面及棱角不受损伤时方可拆。多层连续支模的底层支架拆除时间,要根据层间荷载分配和强度增长确定,不能拆一层塌一片。现浇结构外观验收应在拆模后、表面未作修整和装饰前进行并记录。不可逆的一步是:底模已拆而同条件试件未达标,梁板已下挠开裂,再顶回去也难恢复设计线形。


某现浇楼板与梁无设计另行规定拆模强度。按表 4.5.2,底模及支架拆除前同条件试件应达到规范按跨度分档给出的强度百分率;悬挑构件按表中更严一档控制。拆模申请附同条件试件报告,顺序先拆侧模再拆底模支架。未达标或拆完立即抹灰再验收,该拆模不能通过。
| 对象 | 按方案怎么做 | 不能怎么做 |
|---|---|---|
| 底模拆除 | 同条件试件达表 4.5.2 或设计要求 | 浇完七天一律拆 |
| 侧模拆除 | 保证表面棱角不受损伤 | 强度不够硬撬掉角 |
| 拆除顺序 | 先非承重后承重,自上而下 | 成片拉倒撬落 |
| 外观验收 | 拆模后、未修整装饰前记录 | 先抹灰再找蜂窝 |
- 拆除是否按 GB 50666 和施工方案,而非只按日历
- 底模拆除是否有同条件试件强度达到表 4.5.2 或设计要求
- 悬臂构件是否按 ≥100% 控制
- 拆除顺序是否先非承重后承重、自上而下
- 外观验收是否在拆模后、未修整装饰前完成记录
规范依据
GB 50204-2015:模板及支架的拆除应符合施工规范的规定和施工方案的要求
GB 50666-2011:拆除宜先支后拆、先非承重后承重,并从上而下进行
GB 50666-2011:底模及支架应在混凝土强度达到设计要求后再拆除;设计无要求时同条件试件强度应符合规范表
GB 50666-2011:侧模应在强度能保证表面及棱角不受损伤时方可拆除
GB 50204-2015:现浇结构质量验收应在拆模后、混凝土表面未作修整和装饰前进行并作出记录
GB 50666-2011:拆除宜先支后拆、先非承重后承重,并从上而下进行
GB 50666-2011:底模及支架应在混凝土强度达到设计要求后再拆除;设计无要求时同条件试件强度应符合规范表
GB 50666-2011:侧模应在强度能保证表面及棱角不受损伤时方可拆除
GB 50204-2015:现浇结构质量验收应在拆模后、混凝土表面未作修整和装饰前进行并作出记录
适用边界
快拆体系立杆间距不应大于 2 m,拆模强度可按表中跨度 2 m 的规定;后张预应力构件底模及支架不应在建立预应力前拆除。高大模板、爬模拆除另有论证与专项方案。
最容易错
按日历拆底模。悬挑按板跨 75% 拆。连续支模拆一层不管下层荷载。拆完先装修再外观验收。成片撬落模板。
和谁容易混
混凝土够硬以后拆模板,现场尺子是同条件试件对照表 4.5.2 的跨度百分率,加上先非承重后承重的顺序;底模已拆而强度未到,梁板下挠很难靠回顶补救。
还常问
跨度 6 m 的板,底模强度至少到多少才能拆?
设计无具体要求时,同条件试件应达到设计强度等级值的 ≥75%。
悬挑构件能不能和同跨梁板一起按 75% 拆底模?
不能。悬臂结构底模拆除时强度应达到设计强度等级值的 ≥100%。
侧模是不是也要等到底模同一天拆?
不必。侧模在强度能保证表面及棱角不受损伤时即可拆,通常早于底模。
多层连续支模拆掉底层支架看什么?
应根据连续支模的楼层间荷载分配和混凝土强度增长情况确定,不能只看本层日历。
拆模后能不能先刮腻子再做外观验收?
不能。现浇结构质量验收应在拆模后、表面未作修整和装饰前进行并记录。
也可搜:拆模为什么不能按日历天数、板跨6米底模强度百分之多少、悬挑拆模要百分之百吗、侧模和底模能否同一天拆、拆模后外观验收什么时候做
本回答基于公开规范整理,具体工程应以设计单位意见为准
